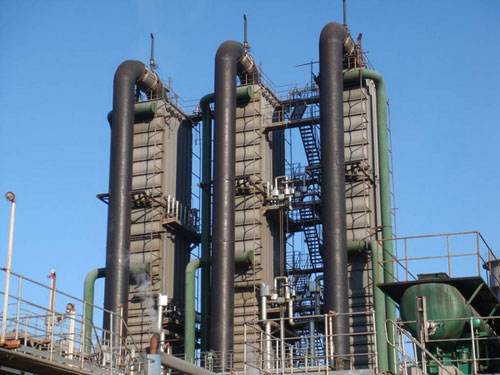

初冷器施工具体准备工作:
1、提前对进场施工人员进行安全教育和技术交底,特殊工种必须持证上岗。
2、根据现场施工的需要,设置隔离区,搞好安全警戒线。
3、提前办好用水用电手续,并与甲方协商好电的接点位置,提前将电源接好备用。(走临时用电申请审批程序)
4、提前办好安全确认单(登高作业票,受限空间作业票等)
5、进入施工现场前,提前与生产作业区联系,落实需注意的相关事项,并与全体施工人员交底,禁止施工人员乱串岗位,乱动阀门、开关,一一不允许区施工区域以外的任何岗位或装置区,严禁触碰或操控任何生产工艺设备和仪器仪表。
6、将搭设作业平台使用的木跳板、安全防护网等运至现场,完成副绳作业。
7、提前办理好动火手续,对原有作业平台不安全部位进行焊接加固,保证平台的安全。
岗位风险辨识及管控措施:
1、 高空坠落处置措施,搭设好施工平台,系好安全带。
2、坠物伤人处置措施:做好警戒区域,严禁人员随意出入,设置专人监护。
3、电动板手碳刷部分打火处置措施:碳刷部位用胶带封堵防护,作业前需对周围进行动火检测,合格后方可动火,以免产生火花,发生着火、爆炸。
4、煤气泄漏中毒窒息处置措施:进出口煤气管道加装盲板:蒸汽吹扫置换。作业人员在进入受限空间作业期间佩戴防毒口罩;开启上中下人孔,加装轴流风机强制通风置换。
5、煤气着火、爆炸处置措施:进出口煤气管道家装盲板;提前检测co含量为o,方可动火施工。初冷器顶部动火点周围搭设防火墙,底部所有放散口采用防火布遮挡。
6、触电处置措施:起机前测试设备绝缘合格,设备本身必须有可靠的防护措施(保护接、,保护接零),电缆无破损,对使用的移动式电源必须装有漏电保护器。
7、灼烫处置措施:发生灼烫后,迅速小心使伤员脱离伤源,灼烫面积较小时用大量冷水冲洗,就医。
检测步骤如下:
1、两端封头的拆卸:
用4把电动板手保护性拆卸螺丝及密封胶垫。拆卸下的封头作上记号,放到安全位置。
2、旧管拆除:
用4把气割分别把钢管两端打缺口,卸去钢管两端的胀力,然后人从人孔进入壳程,用电焊把管从中间割开,从里面把旧管取出,再把壳程里面的垃圾清理干净,并对管板进行打光处理。
3、新管安装:
新管安装前管口要进行打光处理,处理长度不小于管板厚度的4.5倍,处理好后进行穿管,两侧管板管头外露出部分长度一致,要求管口平整。
4、管口脏接:
采用电动胀管器进行胀接,首先贴帐,把钢管固定到管板上,要求两侧管板管头外露部分长度一致,然后强胀,胀到胀管器自动倒转退出为止。
5、气压实验:
设备修复完毕后进行试压检测壳程以20-25kpa进行气压试验,保压两小时无泄漏为合格。
6、两端封头的回装:
根据密封垫的损坏情况更换密封垫,按做的记号把封头回装到初冷器。
3.7、水压试验:设备恢复完毕后进行试压检测,正常通水进行水压试验,运行两小时,两端封头无泄漏为合格。
抽取初冷器进出口煤气管道盲板,将初冷器投入使用。
